钢栈桥钢管桩施工工艺及要点

发表时间:2020-03-18 15:50:52

(1)钢管桩制作

钢管桩**符合设计及规范要求,管节对口应保持在同一轴线上进行。管节管径差、椭圆度以及桩成品的外形尺寸**满足规范要求。钢管桩焊接处采用满焊,焊缝质量应符合要求。

(2)钢管桩运输

钢管桩利用挂车一次运至施工现场,并用钢丝绳临时固定。

(3)锤击下沉钢管桩

利用吊车配合DZ—90振动锤将φ630钢管桩打入地基,沉桩以打入持力层为控制依据,以保证栈桥受力。测量组确定桩位与桩的垂直度满足要求后,开动振动锤振动,在振动过程中要不断的检测桩位与桩的垂直度,发现偏差要及时纠正。每根桩的下沉应一气呵成,中途不可有较长时间的停顿,以免桩周扰动恢复造成沉桩困难。

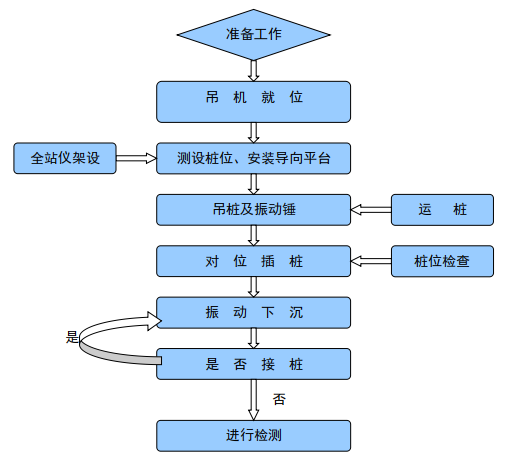

打桩施工工艺流程图

(4)振桩施工要点及注意事项

a.振桩开始时,可吊装振桩锤和夹具与桩顶连接牢固,先利用桩的自重下沉,然后开动振动锤使桩下沉。当下沉速度与计算值相距不多时,且振幅符合规定使,即认为合格,施工过程中可采用贯入度法进行双控。

b.每根桩的下沉一气呵成,不可中途间歇时间过长,以免周的土恢复,继续下沉困难。每次振动持续时间过短,则土的结构未被破坏,过长则振动锤部件容易遭破坏。振动的时间长短应根据不同机械和不同土质通过试验确定,一般不宜超过10min~15min。

c.振动锤与液压夹具**可靠连接,无间隙或松动,否则振动力不能充分向下传递,影响管桩下沉,接着也易振坏,在振动锤振动过程中,如发现桩顶局部变形或损坏,要及时恢复。

d.测量人员现场指挥**定位,在管桩打设过程中要不断的检测桩位和桩的垂直度,并控制好桩顶标高。下沉时如钢管桩倾斜,及时牵引校正,每振1~2min要暂停一下,并校正钢管桩一次。设备全部准备好后振动锤方可插打钢管桩。

e.钢管桩之间的连接**满焊,各加长加劲板也需慢焊并符合设计焊缝厚度要求。为了增大吊车在振打钢管桩过程中的抗倾覆性,需将吊车后端与钢栈桥用钢丝绳进行捆绑固定,以确保施工***。
