贝雷钢便桥施工方法及工艺流程

发表时间:2019-12-25 09:34:50

贝雷钢便桥施工方法及工艺流程

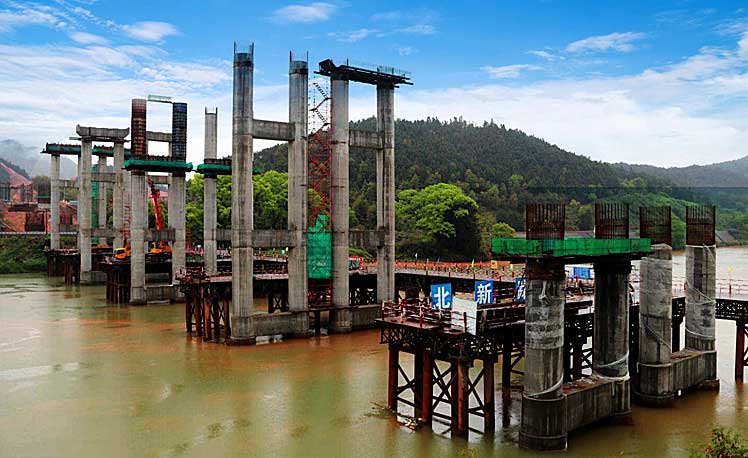

a、打桩 根据计算钢管桩入粘土层 7 米左右, 水深 5 米, 高出水面 3 米, 总长 15 米。 实际打桩过程中根据水深及地质的不同用贯入度加以控制。采用 45 振动锤打桩。 将钢管桩桩头上割出可供吊具钩吊的三角小孔,用 25T 汽车吊将其竖直吊起,对准桩位放下。对准好桩位后,用汽车吊吊起振动锤,液压夹头对准 钢管桩壁并夹住钢管桩,初步检验桩体纵横方向垂直度,并在钢便桥上设置 导向装置,确保桩体在锤击过程中始终保持垂直。符合要求后,开动锤将桩 打入河床土中。若钢管桩已打入预计长度,贯入度仍较大,说明该处土质较 差,承载能力不满足要求,需要继续打入,直至贯入度满足要求,即实际承 载能力达到要求为止。当桩底遇到硬物时,桩位易打偏或不垂直,应及时清 理后再施打。振动锤打桩讲究一气呵成,一次性振动不能超过 15 分钟;如果 再振,土地硬化很难打下去,施工现场出现桩无法打下去,我们将改进施工 工艺, 采用柴油锤打桩或自由锤打桩。 如果桩入土很浅, 就需增加桩的数量, 形成群桩来增加栈桥墩的抗扭性与稳定性。

b、钢管桩纵、横向加固连接 每一桥墩处的钢管桩插打完成后,对钢管桩进行横向连接。视其水位的高低 确定适当的连接位置。将分割好的 10 毫米钢板垂直焊接在钢管桩内侧作为槽钢 与钢管桩的连接钢板,然后用 14 号槽钢横向或斜向焊接在连接钢板上。若受水 面高度所限,可改用八字撑,保证横向稳定并防止出现不均匀下沉。各支撑型钢 与钢管桩连接处采用满焊,**确保焊缝质量。
